OBRAS EJECUTADAS
PRINCIPALES OBRAS REALIZADAS EN LOS ÚLTIMOS 5 AÑOS

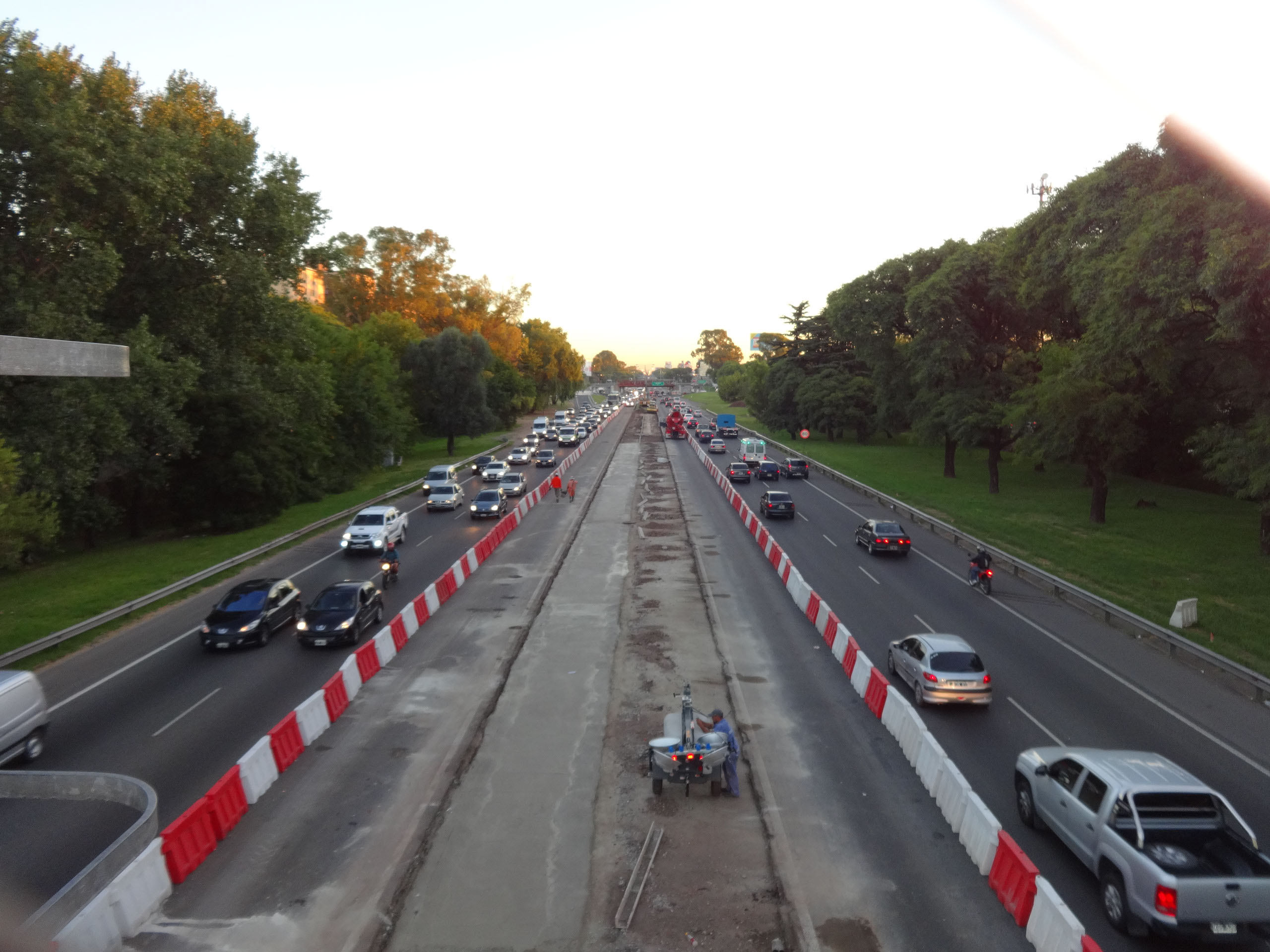

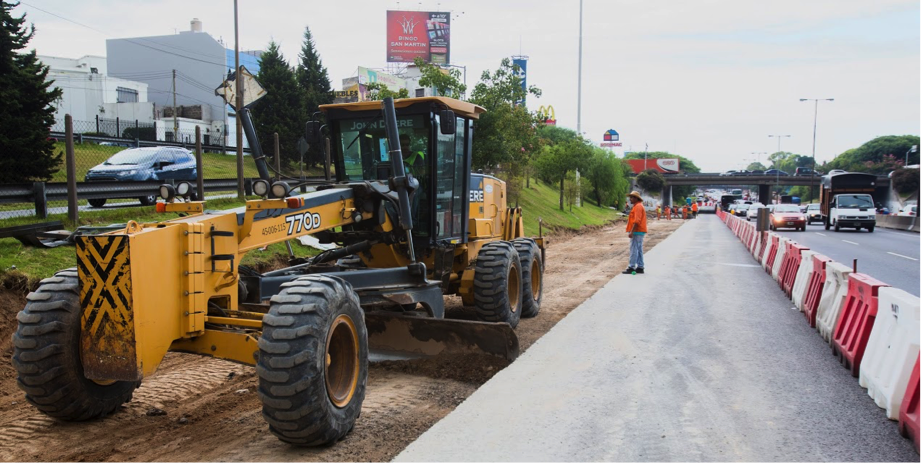

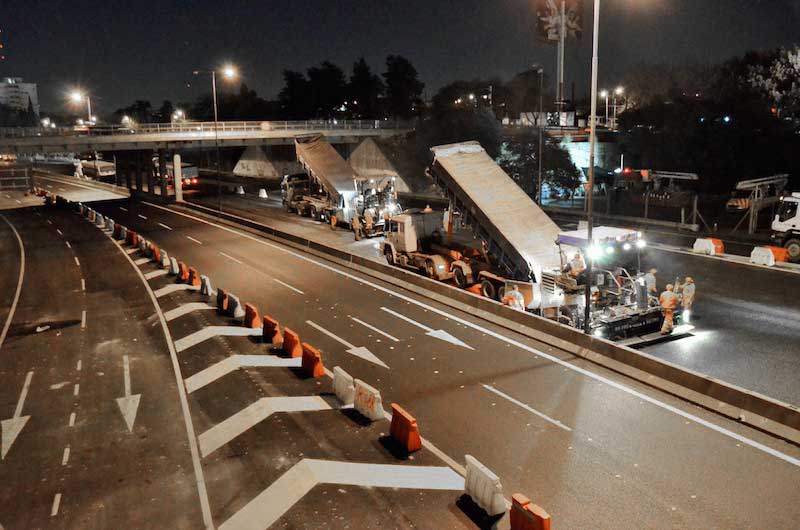

Ampliación de la Avenida Gral. Paz entre Av San MartÍn y Acceso Oeste
PROYECTO
INSUMOS
Descripción: Construcción del cuarto carril y obras complementarias Etapa II
Comitente: Dirección Nacional de Vialidad / OCCOVI
Plazo de obra: 8 meses
Plazo de ejecución: 8 meses
Año de ejecución: 2015
Hormigón de bases y pavimentos: 58.000 M2
Bases y carpetas asfálticas modificadas: 325.000 m2
Excavaciones especiales: 18.800 m3
Barandas metálicas de defensas: 10.500 ml
RRHH empleados: 446.300 hh
Muros de gravedad: 268 m2

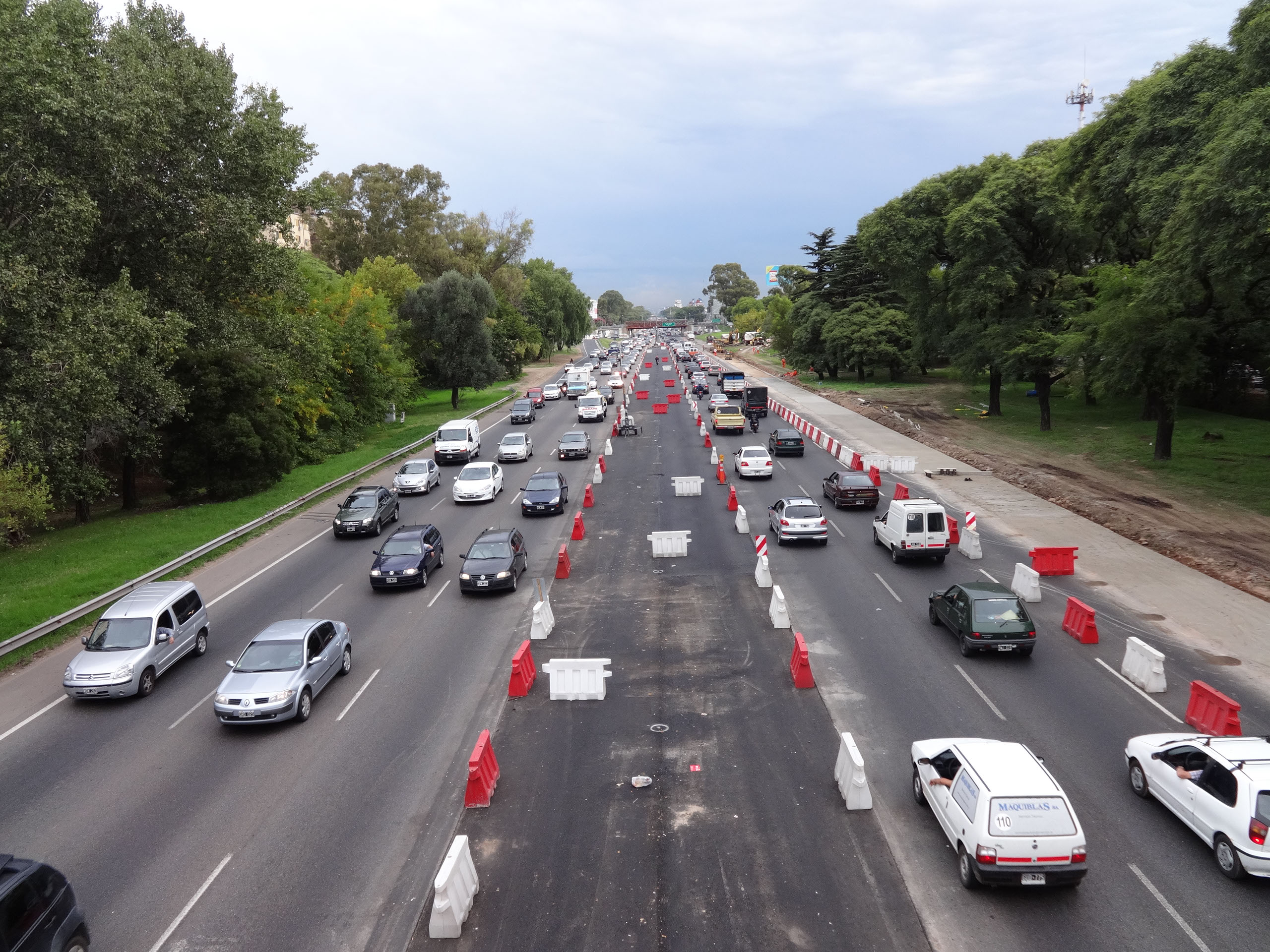

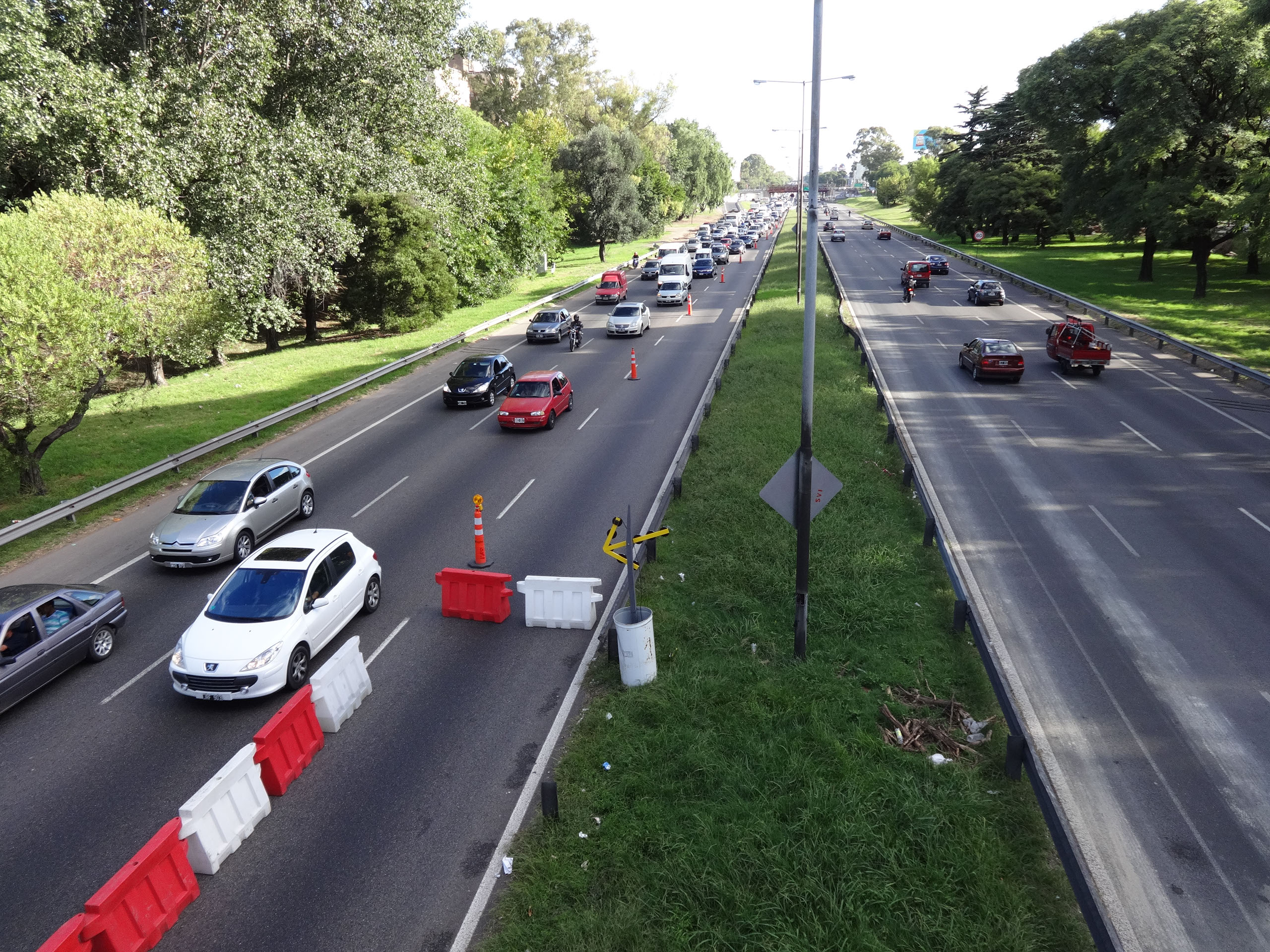

Ampliación de la Avenida Gral. Paz entre AV BALBÍN Y Av San MarTÍN
PROYECTO
INSUMOS
Descripción: Construcción del cuarto carril y obras complementarias Etapa I
Comitente: Dirección Nacional de Vialidad / OCCOVI
Plazo de obra: 8 meses
Plazo de ejecución: 8 meses
Año de ejecución: 2014
Hormigón de bases: 32.000 M2
BAses y carpetas asfálticas modificadas: 211.000 m2
Excavaciones especiales: 17.200 m3
Barandas metálicas de defensas: 7.400 ml
RRHH empleados: 325.000 hh
Muros de gravedad: 1.100 m2
MUROS MECÁNICAMENTE ESTABILIZADOS: 420 M2
AMPLIACIÓN DE PUENTES: 120 ML

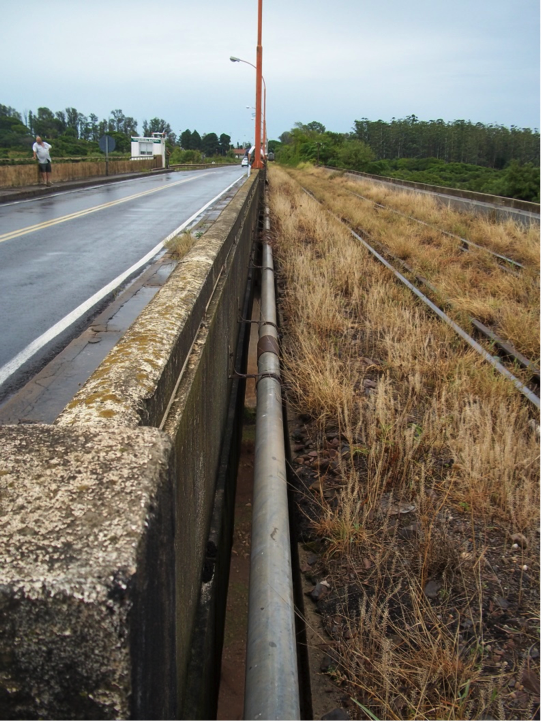

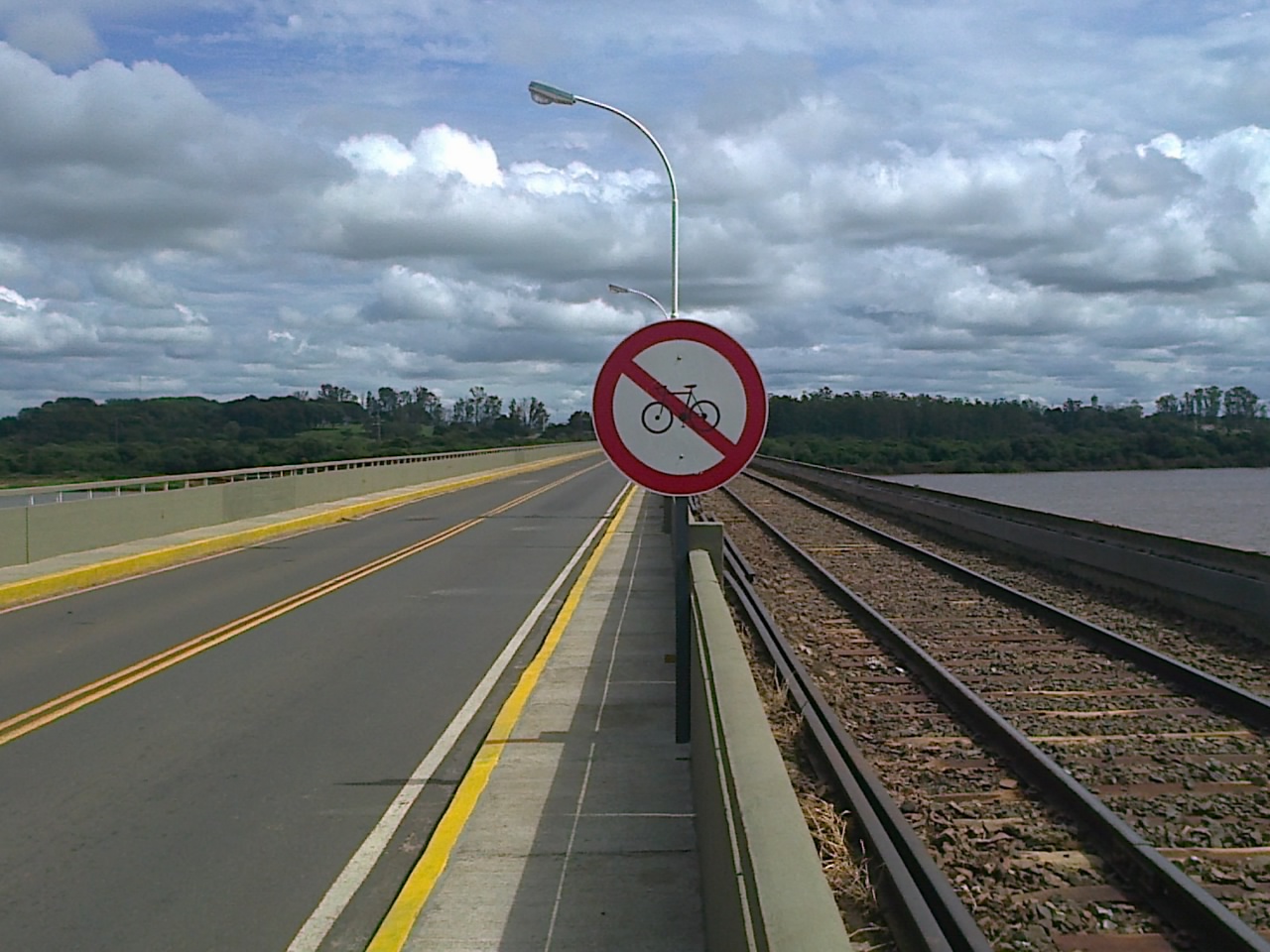

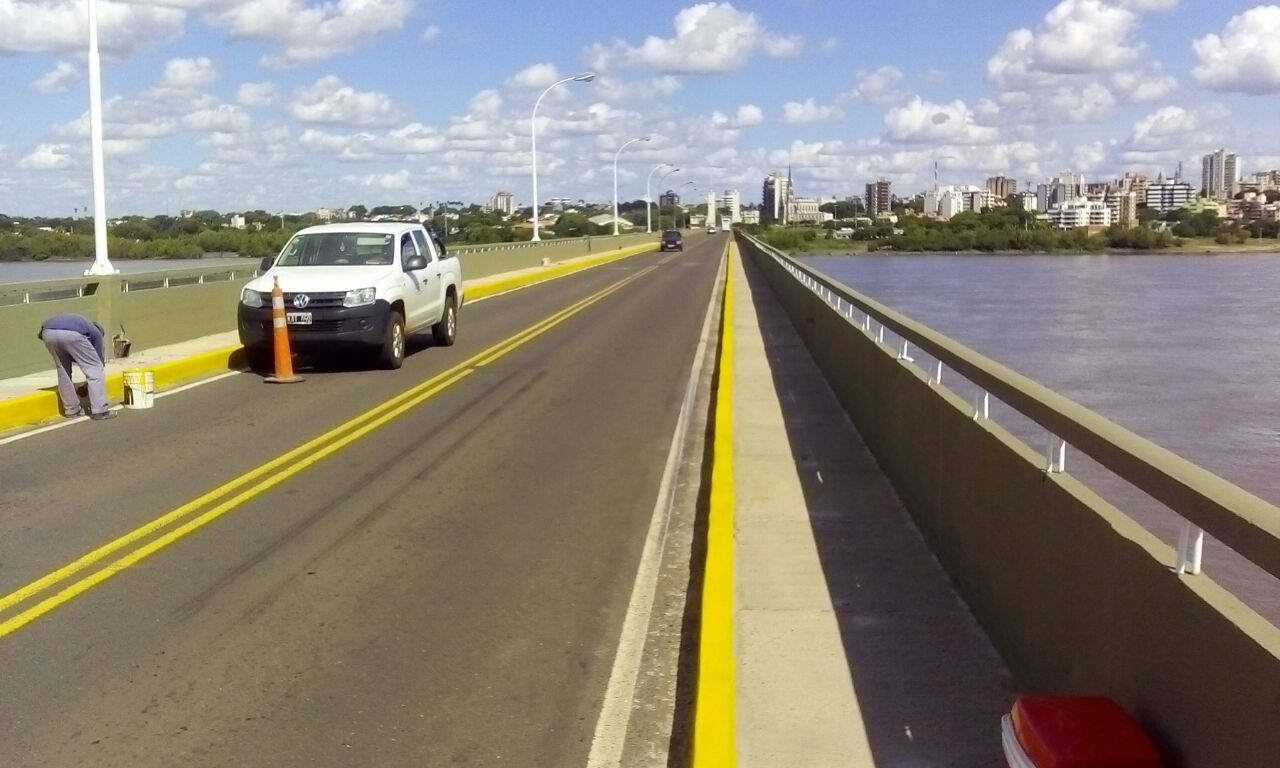

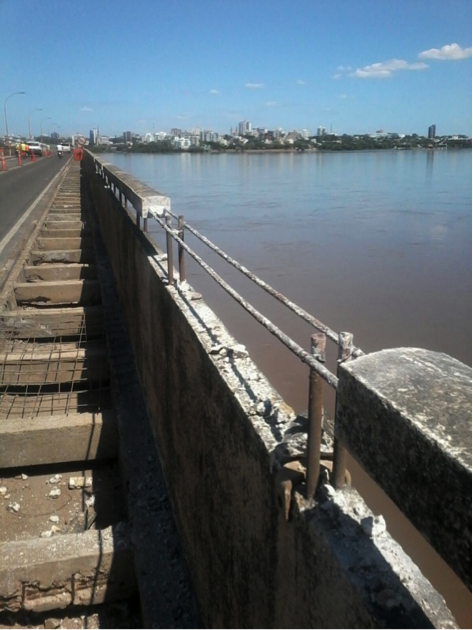

RUTA NACIONAL 117 PTE. GETULIO VARGAS - AGUSTÍN P. JUSTO PCIA DE CORRIENTES
PROYECTO
INSUMOS
Descripción: RECONSTRUCCIÓN DE LOSAS, ILUMINACIÓN Y PUESTA EN VALOR
Comitente: Dirección Nacional de Vialidad / OCCOVI
Plazo de obra: 6 meses
Plazo de ejecución: 4 meses
Año de ejecución: 2014/ 2015
RECONSTRUCCIÓN DE LOSAS: 1.400 M2
ILUMINACIÓN, COLUMNAS Y ARTEFACTOS: 21
PINTURA Y PUESTA EN VALOR: 1.900 m2
RECONSTRUCCIÓN DE CORDONES Y BarandaS: 1.700 ml
RRHH empleados: 14.500 hh

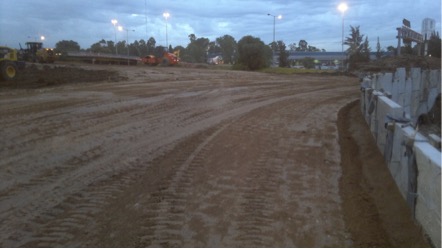

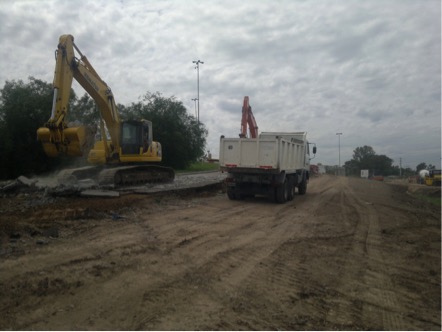

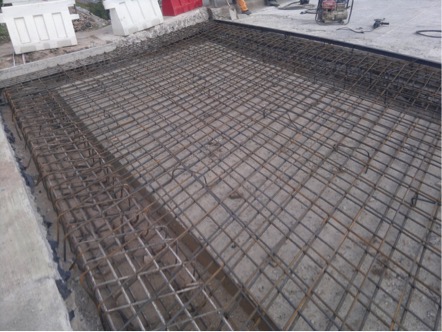

DISTRIBUIDOR AV. OLIVOS
PROYECTO
INSUMOS
Descripción: Construcción de ROTONDAS Y COLECTORAS
Comitente: Dirección Nacional de Vialidad / OCCOVI
Plazo de obra: 7 meses
Plazo de ejecución: 7 meses
Año de ejecución: 2013/2014
Hormigón de bases y CALZADAS: 24.300 M2
TERRAPLENES Y BASES estabilizadas: 12.900 m3
Excavaciones especiales: 4.980 m3
demoliciones de pavimentos: 9.200 m2
Recomposición tablero Pte Olivos con morteros epoxi: 105 m2
iluminación: 32 columnas / 50 ml cableados
RRHH empleados: 133.200 hh

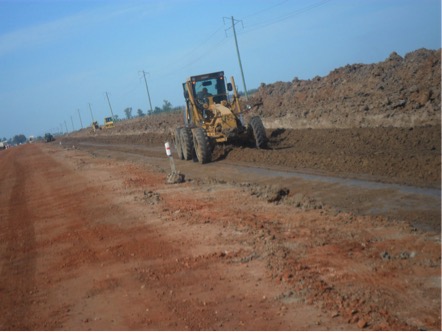

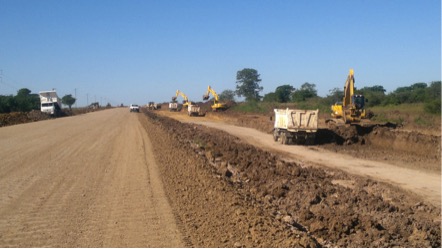

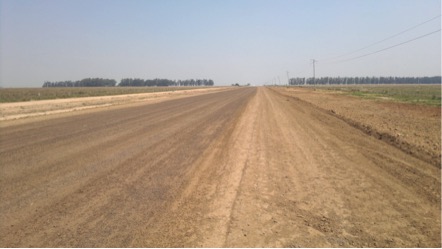

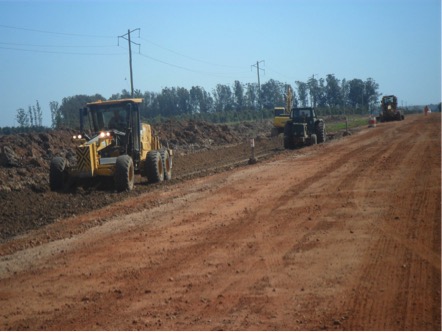

ruta provincial 40 - PCIA. DE CORRIENTES - PUESTO CIRO - EMP. RNN 114 / mercedes - corrientes
PROYECTO
INSUMOS
Descripción: Obras básicas, pavimentos y señalización Ruta Provincial 40
Comitente: Dirección PROVINCIal de Vialidad de corrientes
Plazo de obra: 24 meses
Plazo de ejecución: 19 meses
Año de ejecución: 2011 / 2012
Terraplenes: 825.000 m3
Suelo cal: 328.000 m2
Bases y sub bases granulares: 112.000 m3
Hormigones para obras de arte: 652 m3
RRHH empleados: 319.200 hh

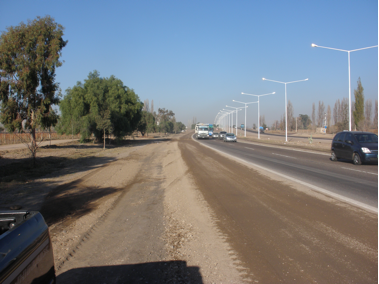

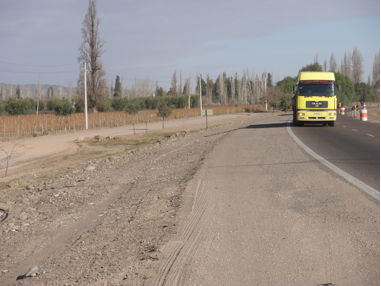

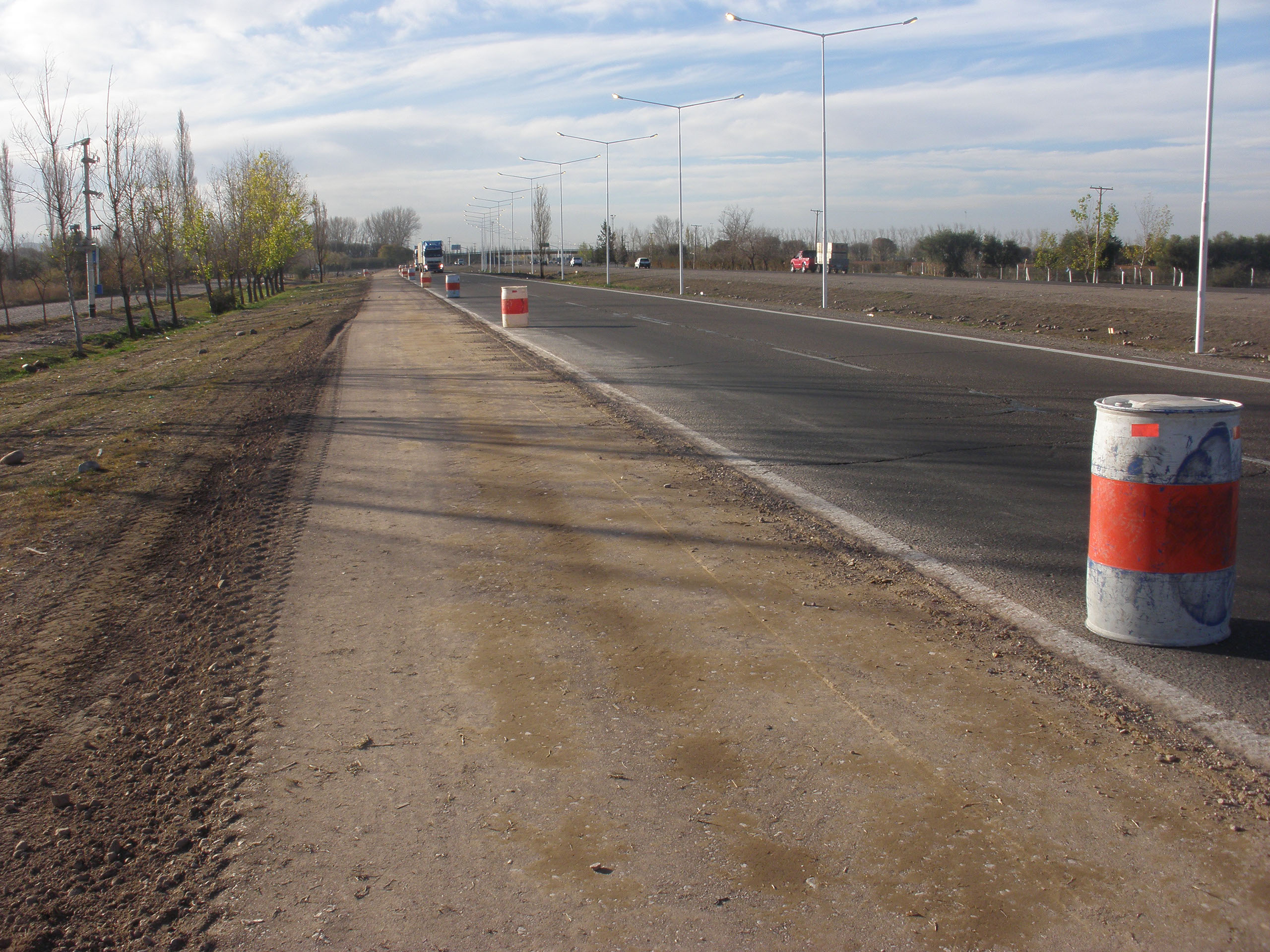

RNN 40 - PCIA. DE MENDOZA - TRAMO LUJÁN/MENDOZA KMs 3.279/3295
PROYECTO
INSUMOS
Descripción: Reconstrucción de banquinas de ripio con aporte de material
Comitente: Dirección Nacional de Vialidad / OCCOVI
Plazo de obra: 2 meses
Plazo de ejecución: 2 meses
Año de ejecución: 2010
bases estabilizadas: 12.000 M3
TERRAPLENES: 16.000 m3

ROTONDA MONTEVIDEO - TIGRE
PROYECTO
INSUMOS
Descripción: rotonda montevideo - tigre
Comitente: autopistas del sol
Plazo de obra: 4 meses
Plazo de ejecución: 4 meses
Año de ejecución: 2009
Hormigón de bases y calzadas: 14.320 m2
terraplenes: 7.800 m3
RRHH empleados: 38.400 hh

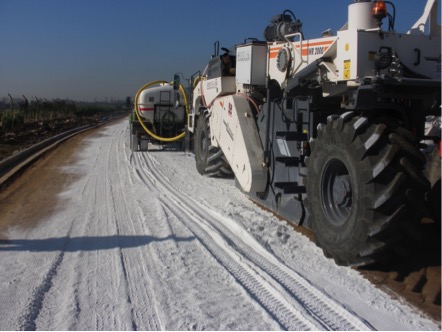

barrio privado altavista
PROYECTO
INSUMOS
Descripción: apertura y construcción de trazado
Comitente: parque reconquista s.a.
Plazo de obra: 6 meses
Plazo de ejecución: 5 meses
Año de ejecución: 2009 / 2010
Apertura de trazas: 1.680 ml
Excavaciones: 9.200 m3
Terraplenes: 10.350 m3
Carpeta asfáltica: 15.100 m2
Bases estabilizadas: 15.200 m2
Bases y calzadas de hormigón: 30.500 m2
Cordones cuneta: 4.500 ml
RRHH empleados: 34.500 hh
CUARTO CARRIL RAMAL OLIVOS Y CALLE EL SALVADOR
PROYECTO
INSUMOS
Descripción: Construcción de un cuarto carril de acceso a Av Olivos y reconstrucción total de calle El Salvador
Comitente: Dirección Nacional de Vialidad / OCCOVI
Plazo de obra: 6 meses
Plazo de ejecución: 6 meses
Año de ejecución: 2015
Hormigones de bases y calzadas: 18.300 m2
Bases y carpeta asfáltica: 6.000 m2
Demoliciones: 7.500 m2
Cordones integrales: 1.600 ml
RRHH empleados: 95.000 hh

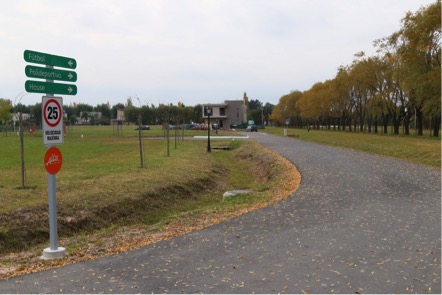

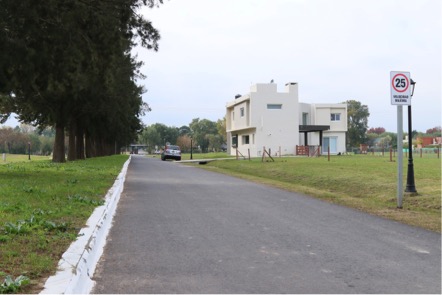

barrio privado Altos de campo grande - pilar - buenos aires
PROYECTO
INSUMOS
Descripción: apertura, trazado, terraplenes y calzadas
Comitente: altos de campo grande
Plazo de obra: 4 meses
Plazo de ejecución: 3 meses
Año de ejecución: 2014
Trazados: 9.000 ml
Carpeta Asfáltica: 35.000 m2
Bases estabilizadas: 36.000 m2
RRHH - Empleados: 11.200 hh

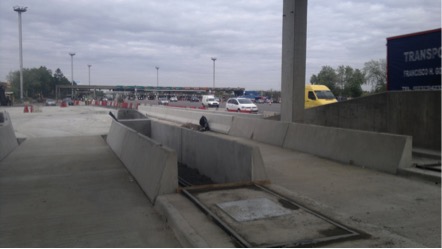

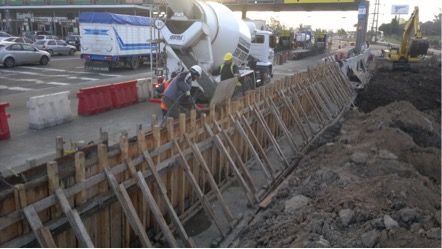

decaladas peajes pilar y campana
PROYECTO
INSUMOS
Descripción: Construcción de decaladas en estaciones de peaje
Comitente: autopistas del sol s.a.
Plazo de obra: 4 meses
Plazo de ejecución: 4 meses
Año de ejecución: 2013
Hormigones de bases y calzadas: 10.500 m2
Terraplenes: 3.200 m3
Muros de contención: 290 ml
Entubamientos: 300 ml
RRHH utilizados: 16.150 hh

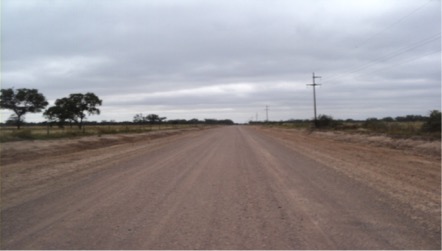

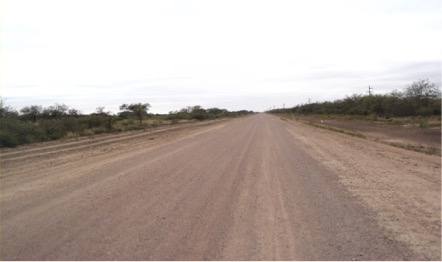

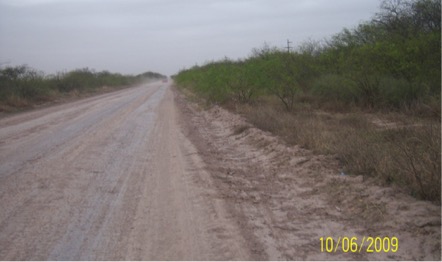

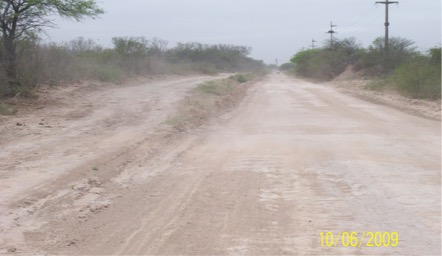

RNN 98 santiago del estero - tramo pinto/bandera
PROYECTO
INSUMOS
Descripción: reconstrucción y reapertura de traza enripiada
Comitente: Dirección Nacional de Vialidad / OCCOVI
Plazo de obra: 6 meses
Plazo de ejecución: 6 meses
Año de ejecución: 2010 / 2011
Terraplenes y bases estabilizadas: 88.600 m3
Estabilizado granular para calz. de rod.: 7.800 m3
Desbosque: 24 has
RRHH empleados: 27.100 hh

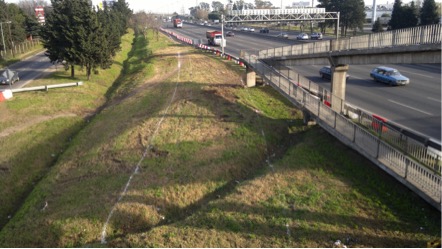

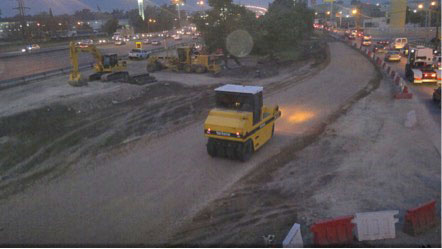

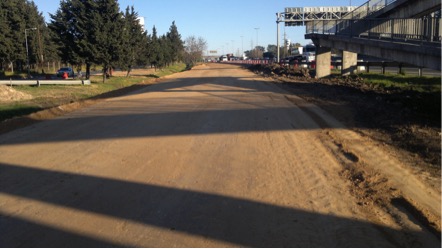

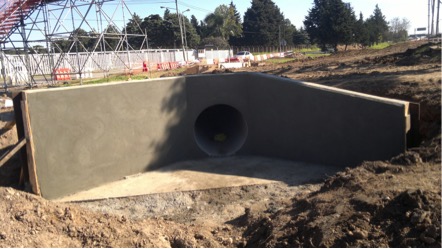

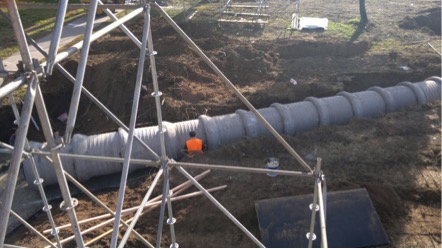

ramal calle marcos sastre
PROYECTO
INSUMOS
Descripción: Construcción de ramal de salida calle marcos sastre
Comitente: autopistas del sol s.a.
Plazo de obra: 3 meses
Plazo de ejecución: 2 meses
Año de ejecución: 2011
Adecuaciones hidráulicas: 152 ml
Carpeta asfáltica: 7.200 m2
Terraplenes: 4.200 m3
RRHH empleados: 5.200 hh

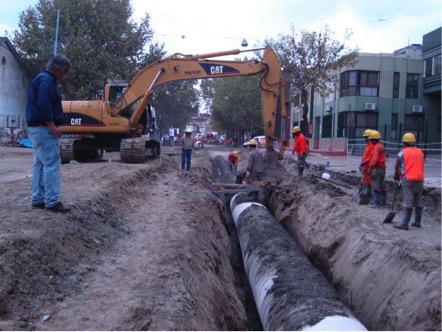

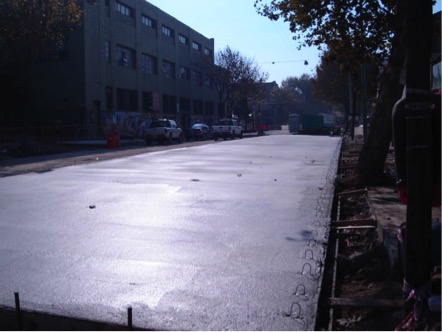

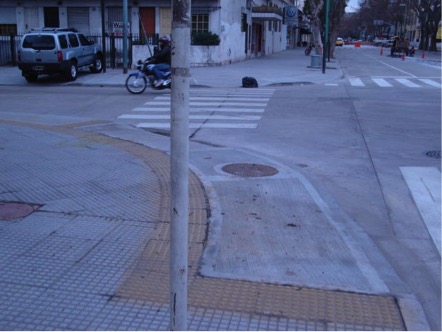

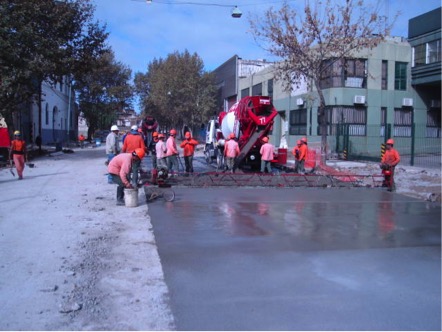

refuncionalización av. regimiento de patricios
PROYECTO
INSUMOS
Descripción: ampliación y refuncionalización
Comitente: autopistas urbanas s.a.
Plazo de obra: 6 meses
Plazo de ejecución: 5 meses
Año de ejecución: 2009
Hormigones de bases y calzadas: 28.500 m2
Demoliciones y excavaciones de pav. existentes: 14.200 m2
Construcción de veredas: 11.100 m2
Conductos pluviales con conexión a Riachuelo: 420 ml
Iluminación total: 1.100 ml

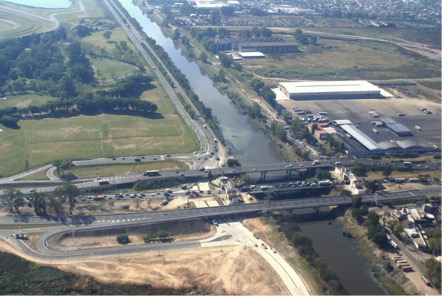

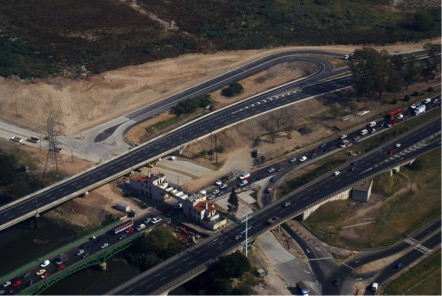

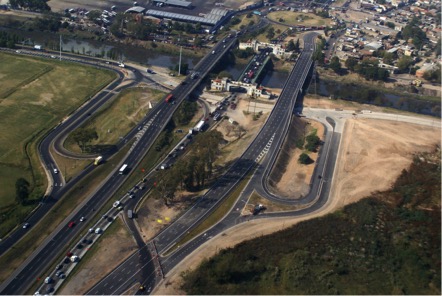

nuevo puente la noria
PROYECTO
INSUMOS
Descripción: distribuidor y accesos
Comitente: autopistas urbanas s.a.
Plazo de obra: 8 meses
Plazo de ejecución: 8 meses
Año de ejecución: 2007/2008
Apertura de trazas: 750 ml
Excavaciones: 7.500 m3
Terraplenes: 19.500 m3
Bases estabilizadas: 8.000 m2
Carpeta de rodamiento asfáltica: 8.000 m2
Cordones cuneta: 2.000 ml
Hormigones: 2.230 m3
OBRAS EN EJECUCIÓN
OBRAS DESTACADAS EN EJECUCIÓN

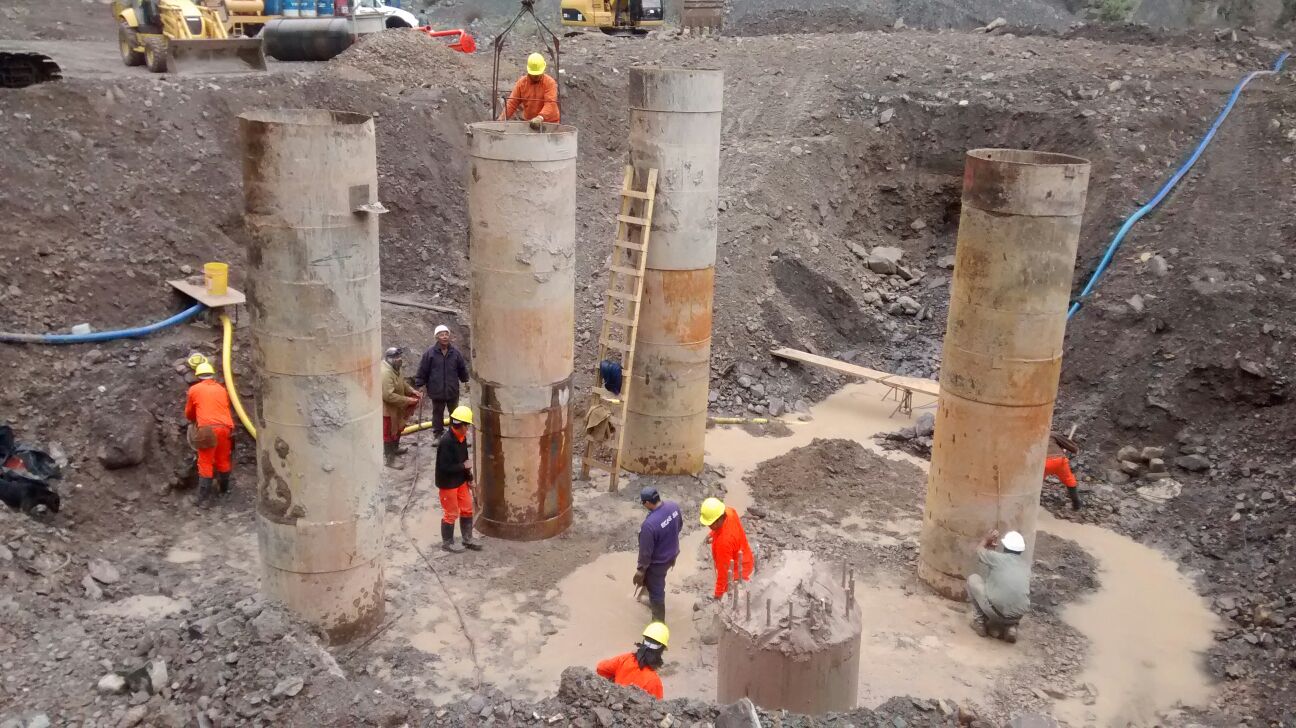

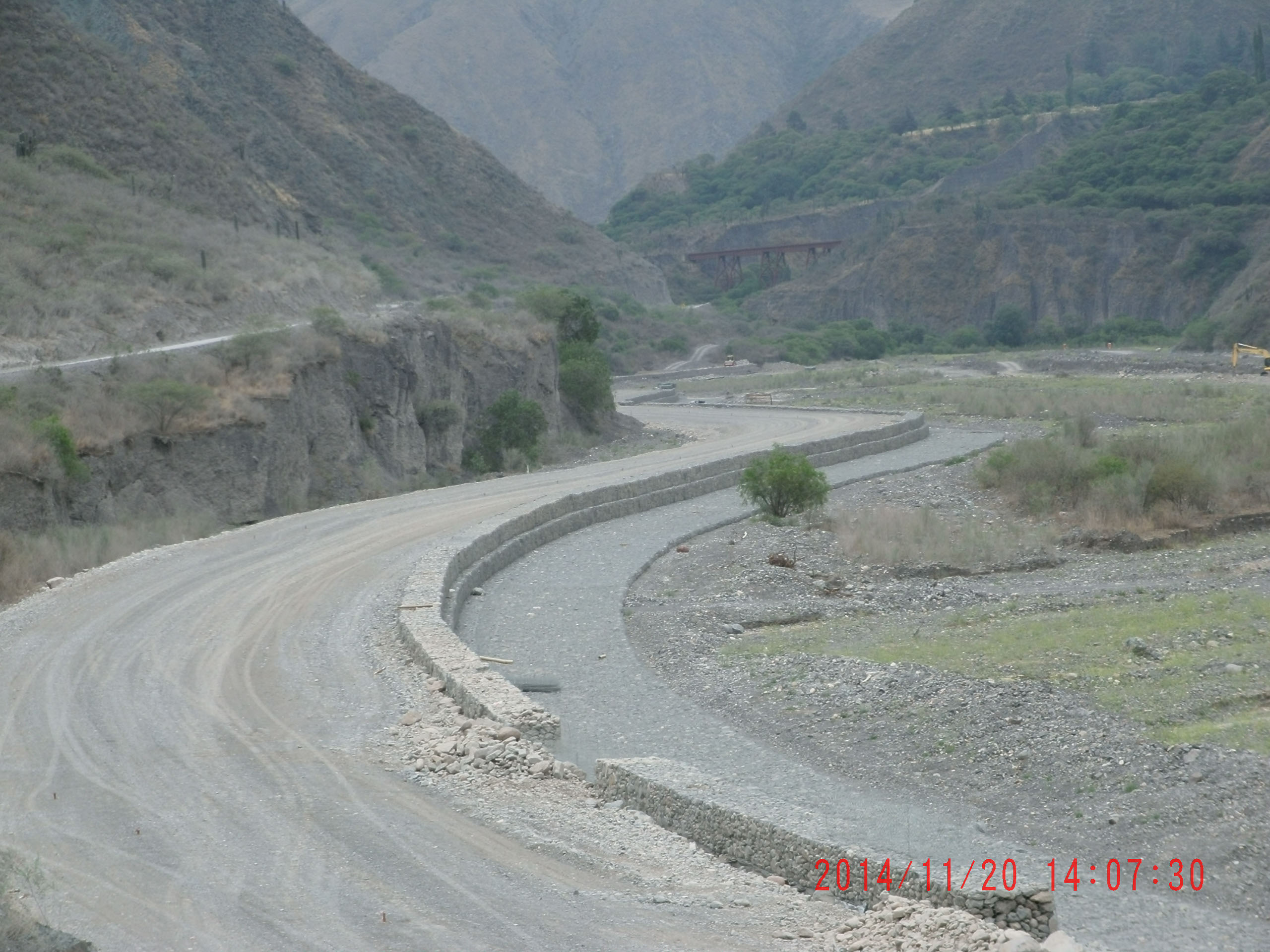

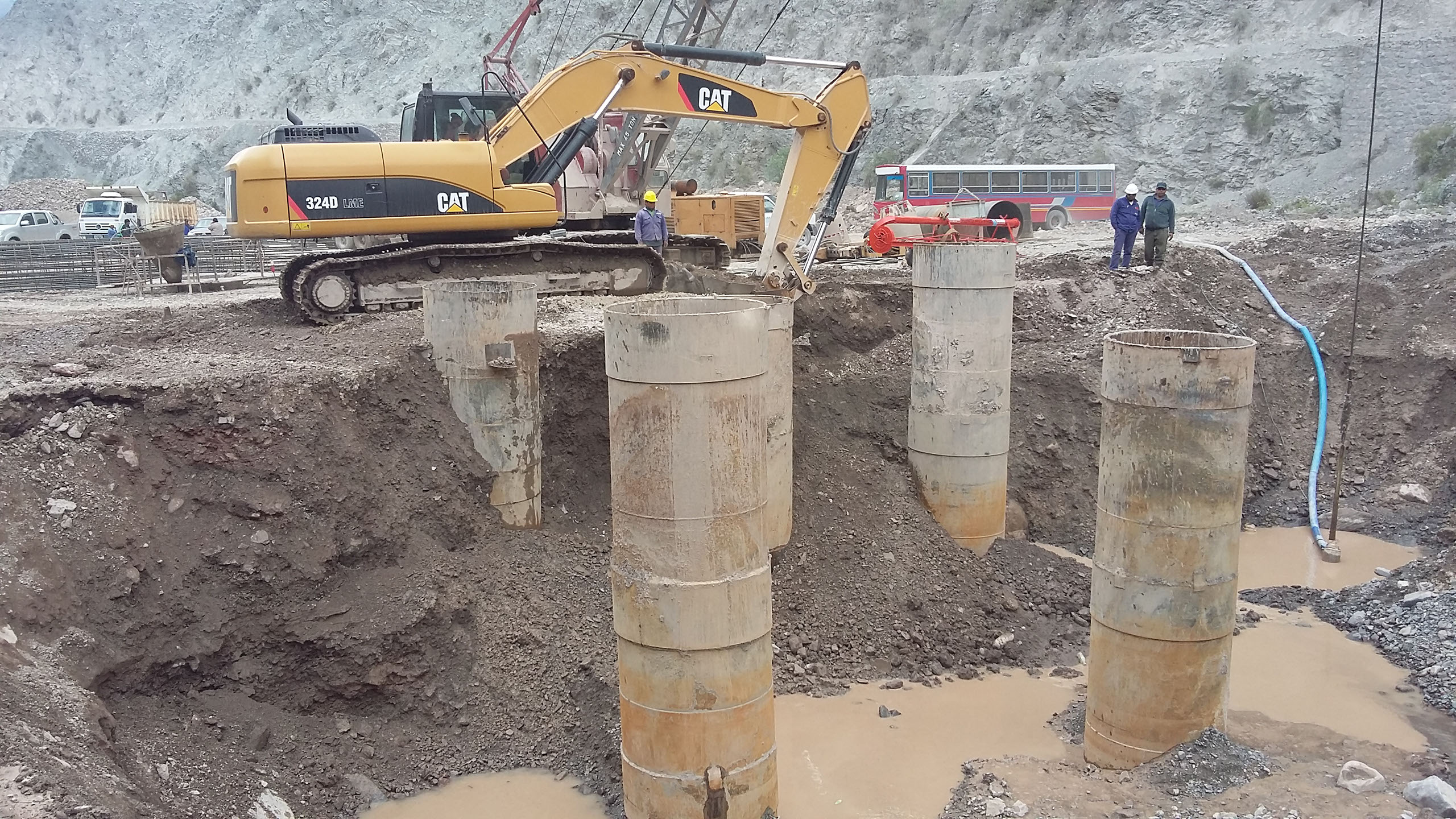

rnn 51 el candado - pcia. de salta
PROYECTO
INSUMOS
Descripción: Construcción de variante y viaducto
Comitente: Dirección Nacional de Vialidad / OCCOVI
Plazo de obra: 36 meses
Año de ejecución: 2014/2016
Hormigón de estructuras mayores: 5.340 m3
Gaviones y colchonetas: 27.400 m3
Terraplenes: 196.000 3
Voladuras en roca: 12.500 m3
Acero: 1.025 tn

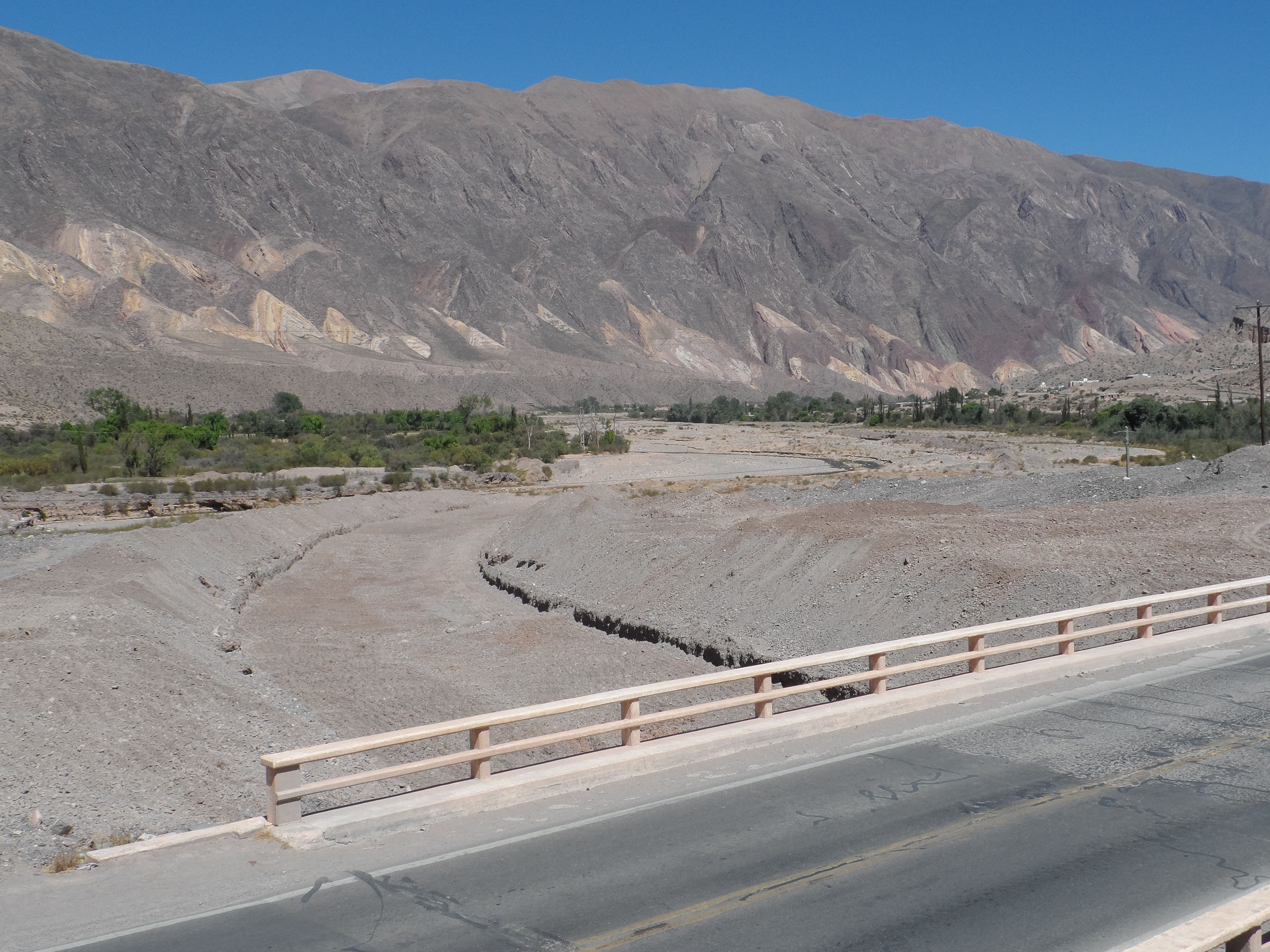

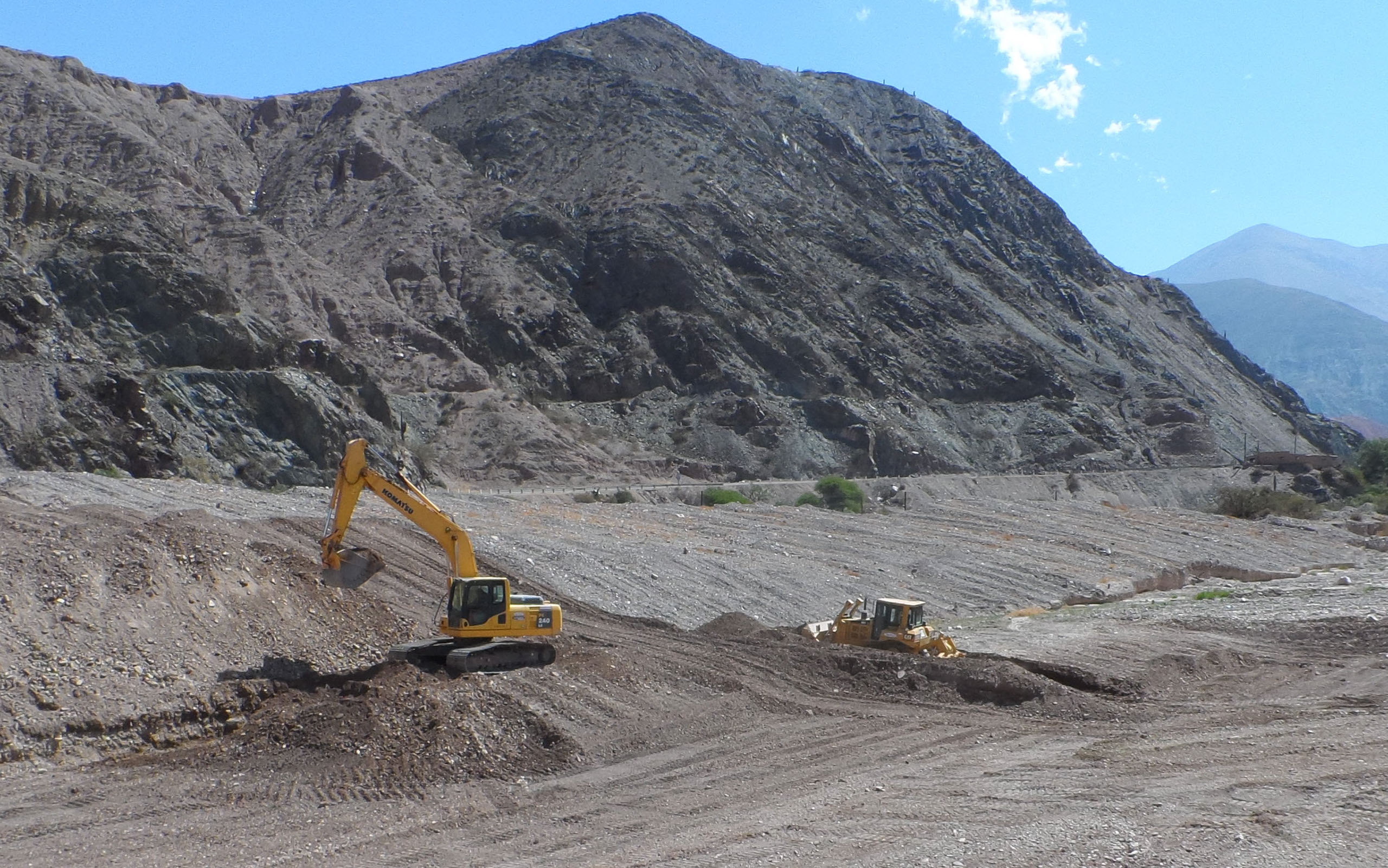

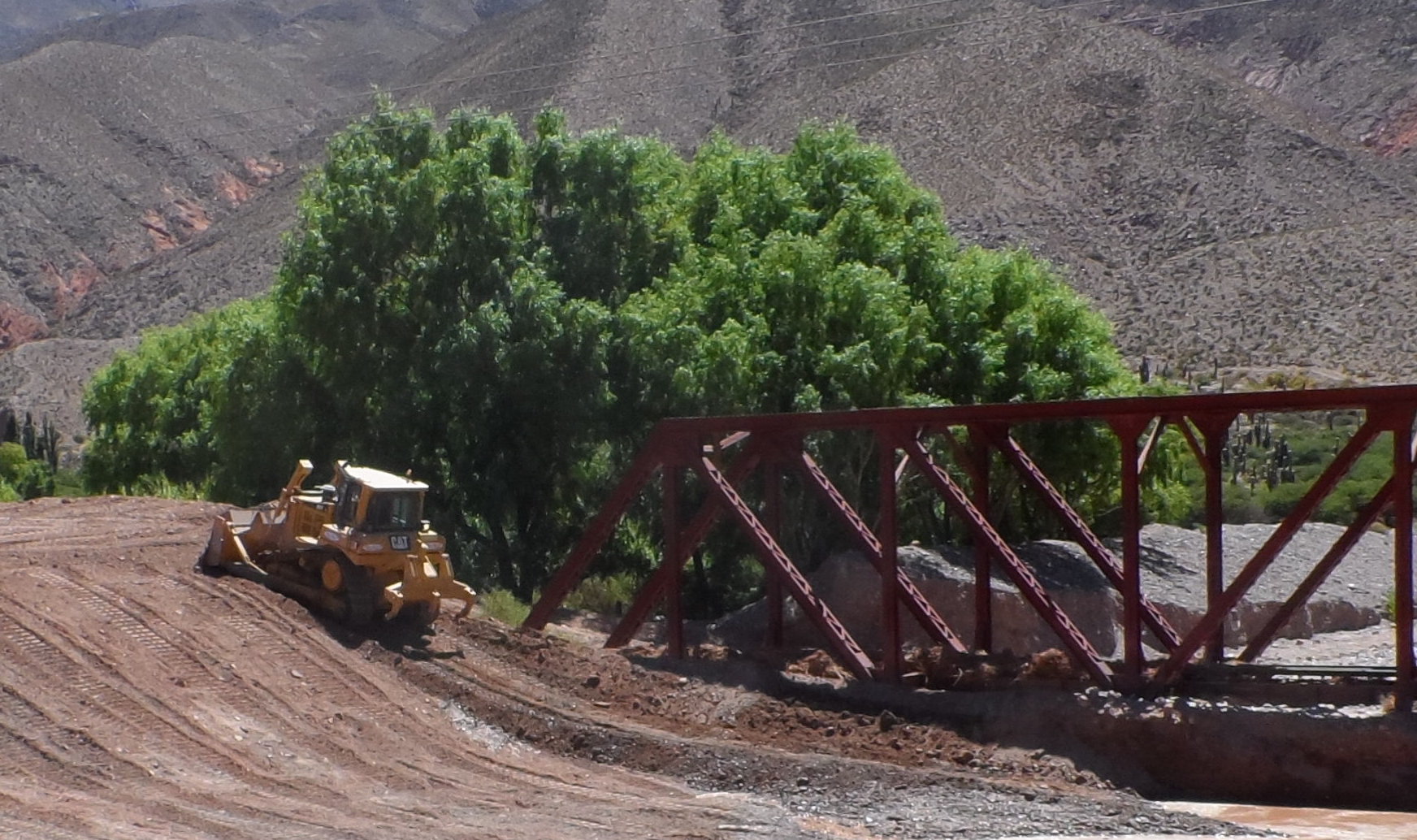

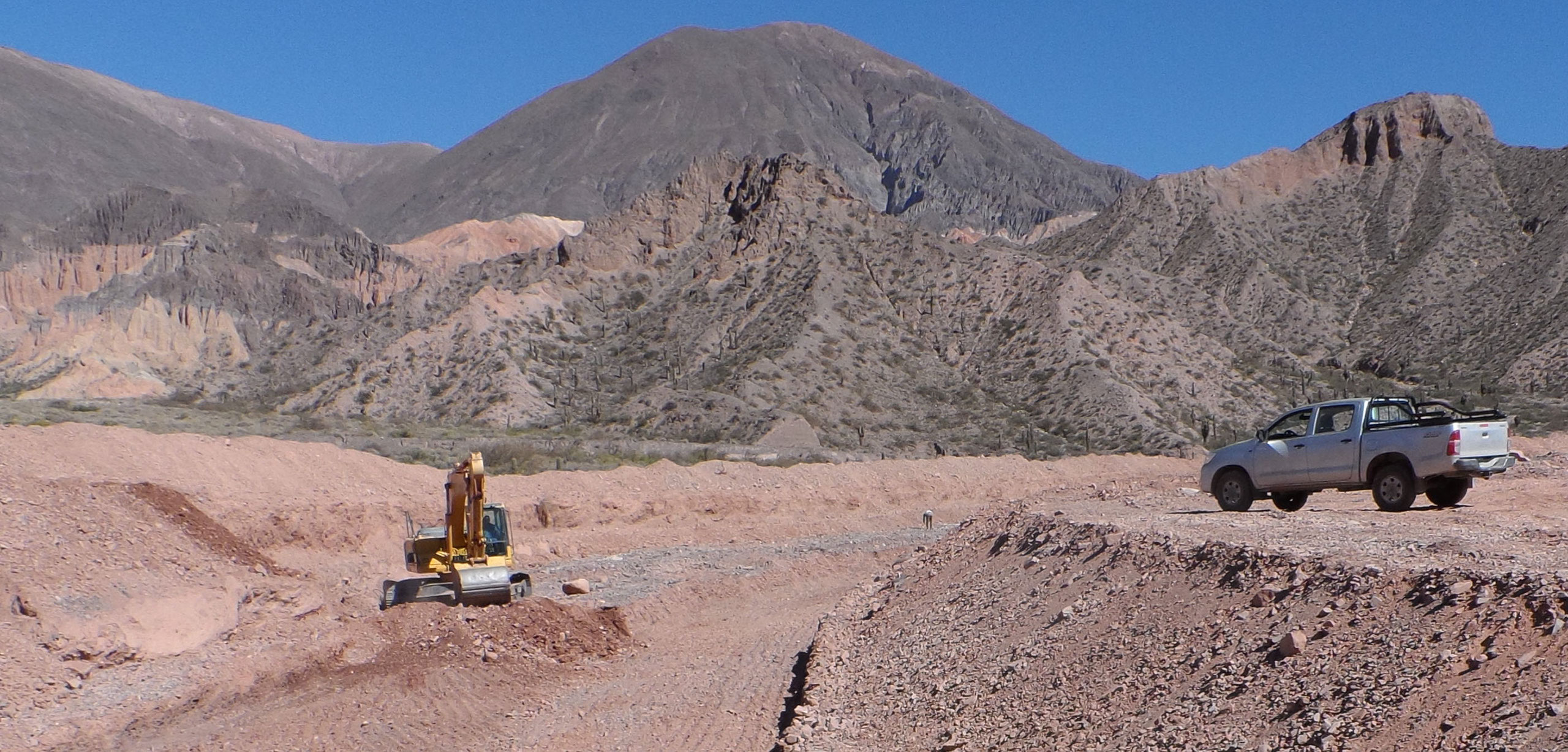

rnn 9 - tramo purmamarca - la quiaca (jujuy)
PROYECTO
INSUMOS
Descripción: sistema modular - patrimonio de la unesco
Comitente: Dirección Nacional de Vialidad / OCCOVI
Plazo de obra: 24 meses
Año de ejecución: 2015 / 2017
Tratamiento superficial tipo doble: 131.500 m2
Excavaciones para rectificación de cauces: 106.000 m3
Terraplenes: 115.000 m3
Bases estabilizadas granulares: 27.700 m3
Gaviones y colchonetas para defensas hidráulicas: 5.250 m3
distribuidor av. patricias argentinas - pcia. de buenos aires
PROYECTO
INSUMOS
Descripción: Construcción de ramas, colectoras y levantamiento de puente av. patricias argentinas
Comitente: Dirección Nacional de Vialidad / OCCOVI
Plazo de obra: 8 meses
Año de ejecución: 2016
Calzadas rígidas: 16.000 m2
Bases de hormigón pobre: 16.500 m2
Terraplenes: 8.000 m3
Carpeta Asfáltica: 4.000 m2
Iluminación: 64 columnas
Levantamiento de puentes: 1
